बेलचौतारा सौर्य विद्युत आयोजना भदौदेखि प्रणालीमा जोडिने

२०७८ असार ८

काठमाडौं । तनहुँमा निर्माणाधीन ५ मेगावाटको बेलचौतारा सौर्य विद्युत आयोजनाले भदौदेखि विद्युत उत्पादन सुरु गर्ने भएको छ । लक्ष्यभन्दा २ वर्ष ढिलो गरी आयोजनाको विद्युत राष्ट्रिय प्रसारण प्रणालीमा जोडिन लागेको हो ।

आयोजनाको करिब ८० प्रतिशत निर्माण सम्पन्न भइसकेको प्रवर्द्धक सोलार फार्म प्रालिका प्रबन्धक तिलबहादुर आलेले बताए । ‘लक्ष्यभन्दा धेरै ढिलो त भइसकेका छौं,’ उनले ऊर्जा खबरसँग भने, ‘अहिलेसम्मको कामको प्रगति हेर्दा अबको ३ महिनाभित्रमा उत्पादन सुरु गर्न सकिन्छ भन्ने लागेको छ ।’

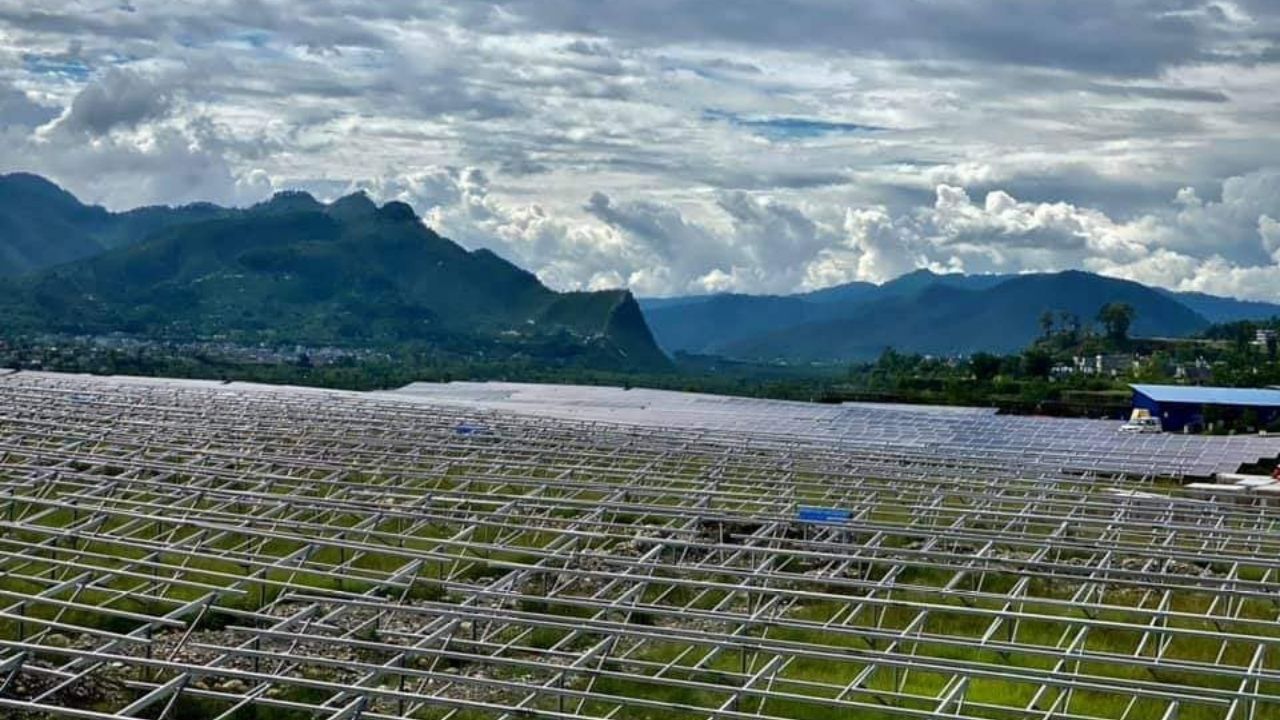

उनले अहिले सौर्य विद्युत आयोजनाको प्यानल जडानको काम धमाधम भइरहेको बताए । आयोजनामा १३ हजार ४ सय ९४ वटा सौर्य प्यानल जडान हुनेछन् । सोलार फार्म प्रालिले तनहुँको शुक्लगण्डकी नगरपालिकास्थित क्याम्पसको १ सय रोपनी जग्गामा सौर्य विद्युत आयोजना निर्माण गरिरहेको हो ।

आयोजनामा बेलायतमा बसोबास गर्ने नेपालीले स्थापना गरेको ‘नेपाल कर्पोरेटिभ इन्भेष्टमेन्ट समूह’ ले लगानी गरेको छ । आयोजना सम्पन्न गर्न ६० करोड रुपैयाँ लागत अनुमान गरिएको छ ।

नेपाल विद्युत प्राधिकरणसँग २०७५ साउनमा विद्युत खरिद सम्झौता (पिपिए) हुँदा आयोजनाबाट २०७६ साउनदेखि विद्युत उत्पादन सुरु गर्ने तालिका थियो। कोरोना (कोभिड–१९) महामारी र ठेकेदार कम्पनीको असक्षमताका कारण लक्ष्यअनुसार काम गर्न नसकेको आलेले बताए ।

‘ठेकेदार असक्षम परेकाले धेरै दुखः पायौं । यसैबीचमा आएको कोरोना महामारीले पनि आयोजनाको निर्माण प्रभावित हुँदा उत्पादन तालिका धकेलिन पुगेको हो’ उनले भने । आयोजनाको विद्युत जोडिने ठाउँ पनि परिवर्तन गरिएको छ ।

सुरुमा प्रसारण सम्झौता हुँदा उत्पादन हुने विद्युत दमौली सबस्टेसनमा जोडिने भनिएको थियो । अहिले ५ सय मिटर दुरीको बेलचौतारा सबस्टेसनमा जोड्ने गरी प्राधिकरणसँग प्रसारण सम्झौता संशोधन गरिएको आलेले जानकारी दिए । सबस्टेसनसम्मको प्रसारण लाइनको काम पनि भइरहेको छ ।

आयोजना सम्पन्न हुँदा दैनिक ३० हजार युनिट विद्युत उत्पादन गर्न सकिने कम्पनीले जनाएको छ । आयोजनाले उत्पादन गरेको विद्युत प्राधिकरणले २५ वर्षसम्म प्रतियुनिट ७.३० रुपैयाँमा खरिद गर्नेछ ।

ऊर्जा, जलस्रोत तथा सिँचाइ मन्त्रालयले तयार गरेको ‘ग्रिड कनेक्टेड सौर्य विद्युत विकास सम्बन्धि कार्यविधि २०७४’ अनुसार प्राधिरकरणसँग पिपिए गर्ने यो पहिलो सौर्य विद्युत आयोजना हो । यो भन्दापछि पिपिए भएका ३ सौर्य विद्युत आयोजना निर्माण सम्पन्न भइ सञ्चालनमा आइसकेका छन् ।

प्रतिक्रिया

सम्पादकः लक्ष्मण वियोगी
© 2021 Urja Khabar. All rights reserved
विज्ञापनको लागि सम्पर्क +977-1-5321303
Site By : Nectar Degit
